「算力账本」系列,吉瓦之后的第二笔账。

上一篇算的是一吉瓦能装下多少张卡,这一篇继续往下拆,来看一吉瓦背后的机房、芯片和服务,分别由谁出钱,又由谁承担风险。

文中公开信息查证截至2026年9月28日。Anthropic与Stream Data Centers的1GW项目仍处于早期谈判阶段。

2026年4月20日,Anthropic和亚马逊宣布扩大合作,未来十年,Anthropic将在AWS技术上投入超过1000亿美元,获得最高5GW的新增算力容量。协议覆盖Trainium2到Trainium4多代芯片,AWS仍是Anthropic关键任务的主要训练和云服务商。

五个月后,市场又传出一条消息,Anthropic正在和数据中心开发商Stream Data Centers谈判,考虑直接租用最高1GW的容量。报道援引开发商估算称,这类项目的资本投入至少需要400亿美元。

基于以上,看出来一个新问题——芯片、机房和电,AWS都能提供,千亿美元的单子也已经签了,Anthropic为什么还要直接找数据中心开发商?

因为这两份合同买的不是同一种东西。AWS卖的是一套可以直接使用的云服务;直接租赁锁定的,则是更底层、更长期的机房与电力容量。Anthropic没有离开云,而是在尝试把原本打包采购的算力拆开:机房签长期租约,芯片用较短期限融资,云服务继续按不同工作负载采购。省下的可能是一部分云服务层利润与风险费用,接回来的则是空置、融资、运维和长期需求风险。

一、先把1GW和400亿美元放回正确口径

这条消息很容易被简化成“Anthropic砸400亿美元自建数据中心”。公开信息支持的说法,要窄得多。

第一,目前只是早期谈判。消息由The Information在美国时间9月22日率先报道,国内媒体9月26日转载。没有公开合同,也没有进入建设或通电阶段。

第二,规模是“最高1GW”。最终租多少、分几期交付、在哪里建设,都可能随着谈判变化。

第三,400亿美元是项目资本投入的估计,不是Anthropic已经承诺的付款。它描述的是建设1GW级算力设施所需的整体资金量,不等于Anthropic要一次性支付400亿美元。

第四,Anthropic拟作为租客,而不是建设方。Stream负责开发园区,Anthropic考虑直接承租容量。报道还称,双方讨论过由谷歌为租约提供信用支持,但具体安排并未公开确认。

还有一个容易被忽略的口径问题,报道使用的是“最高1GW算力容量”,没有披露它究竟指关键IT负载、园区总功率,还是其他定义。不同口径之间不能直接画等号。

按照上一篇的四层框架,这1GW目前连“签约吉瓦”都还不是,更谈不上“建设吉瓦”“通电吉瓦”和“可用吉瓦”。融资、许可、电网接入、施工、设备交付和调试,任何一环都可能改变最终规模与时间表。

Anthropic向上游走也并非从这次才开始。2025年11月,它宣布与Fluidstack合作,投入500亿美元建设为Anthropic定制的数据中心;2026年又与AMD签署协议,计划部署最高2GW的Instinct MI450系列GPU。与Stream的谈判,是它进一步直接控制机房容量,而不是突然抛弃云计算。

二、一个“算力合同”,至少包含三层东西

公众常把“1GW算力”理解成一整套可以买来即用的商品。真正落到合同里,它至少包含三层:

层级主要内容云采购中的状态拆分采购时可能的对手方
机房与电力土地、电网接入、变电、楼体、供配电、冷却包含在云服务价格中数据中心开发商
服务器与网络TPU/GPU机架、CPU、内存、交换网络、存储包含在云服务价格中设备商、融资SPV、专业云厂商
平台与服务调度软件、运维、安全、SLA、弹性和区域服务由云厂商提供云厂商、专业服务商及客户自身团队

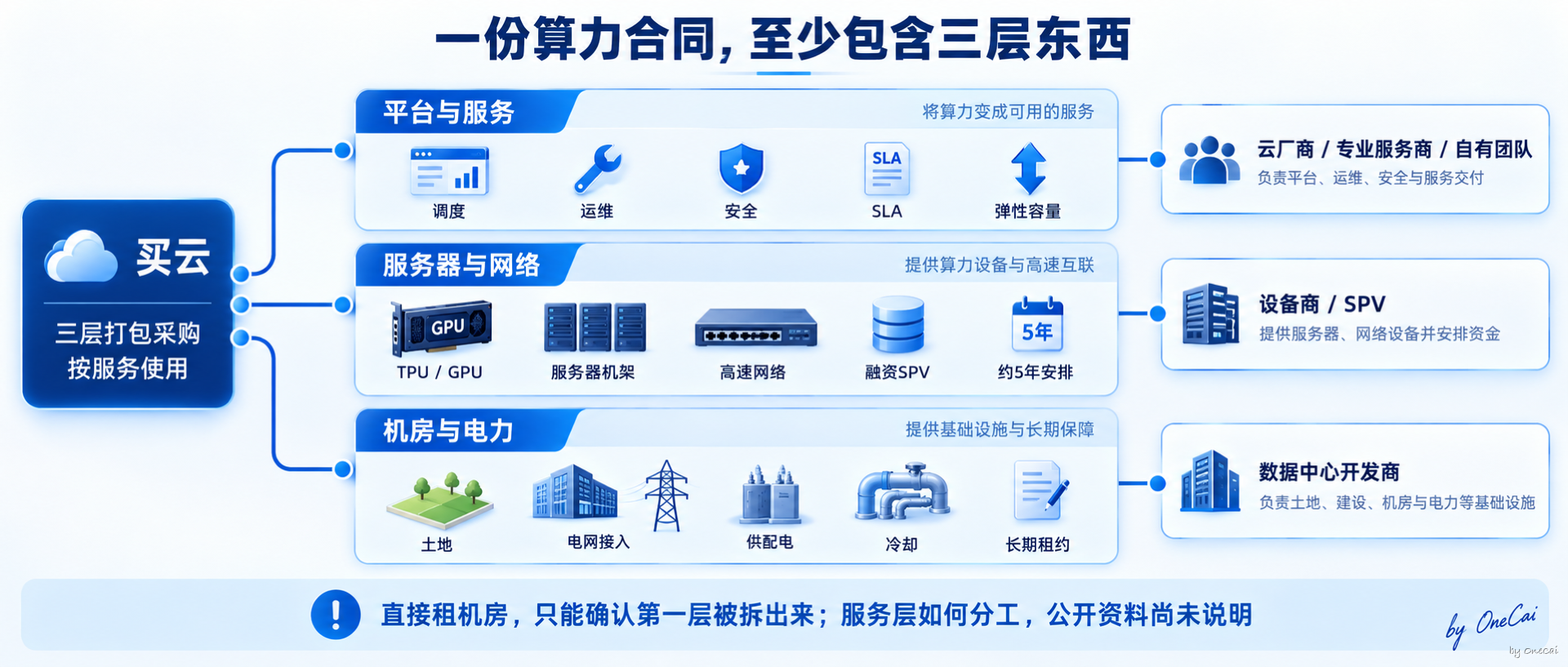

一份算力合同的三层账
一份算力合同的三层账

买云,是把三层组合在一起采购。直接租数据中心,至少把第一层单独拿出来签。

但这里不能再往前多推一步,因为公开报道没有披露Stream项目里平台、网络、运维、安全和SLA究竟如何分工。Anthropic可能自己承担一部分,也可能继续交给谷歌、专业云厂商或其他服务商。可以确认的是采购边界在变化,不能确认的是“第三层大部分由Anthropic自己做”。

三、机房层:每兆瓦关键IT容量一年约237万至238万美元

机房租金通常不公开。Riot Platforms和TeraWulf的披露,给了我们两个少见的参照物。

Riot在2026年8月披露,它签署了一份20年租约,出租德州Rockdale园区191MW关键IT容量,基础租期合同收入约91亿美元。公司没有公布租客名称;彭博援引知情人士称,租客是Anthropic。

TeraWulf提交给美国证监会的文件则直接点名Anthropic,双方签订20年租约,涉及肯塔基州园区约401MW关键IT容量,基础租期合同收入约190亿美元。

这里的“关键IT容量”是供服务器等IT设备使用的功率,不等于园区从电网取得的总功率。

按公开的基础租期收入、容量和期限折算:

合同容量口径期限基础租期合同收入作者折算
Riot,租客身份来自彭博报道191MW关键IT容量20年约91亿美元约238万美元/MW/年
TeraWulf,文件直接点名Anthropic401MW关键IT容量20年约190亿美元约237万美元/MW/年

两个项目算出的数量级非常接近,每兆瓦关键IT容量每年约237万至238万美元。

如果Stream报道中的1GW同样指关键IT容量,并且合同范围与上述项目大致可比,那么1000MW对应的年租金数量级约为24亿美元,20年约为475亿美元。

这只是条件估算,不是Stream报价。三份项目的交付节奏、租金递增、配套服务、建设成本和功率口径都可能不同,不能把24亿美元写成未来合同的确定价格。

即便已经有土地和电网条件,交付也不快。Riot披露,首批96MW计划到2027年12月交付,全部191MW要到2028年6月。Apollo收购Stream时则称,Stream控制着超过4GW的长期带电土地,其中650MW近期电力容量正加速开发。

AI数据中心真正稀缺的,不只是土地,而是能在目标时间交付、已经取得电网接入条件的土地。这也是“签约吉瓦”与“通电吉瓦”之间最难跨过的一段。

四、接近400亿美元的模型里,服务器和网络约占七成

新闻没有公开Stream项目的成本明细,因此不能直接断言“400亿美元里芯片占多少”。不过,Epoch AI在2026年5月发布的一套1GW数据中心成本模型,可以提供结构参照。

这套模型假设美国一家超大规模云厂商自建1GW关键IT负载、部署英伟达GB200 NVL72机架。模型估算的前期资本投入约为378.8亿美元,其中:

项目估算金额占前期资本投入
服务器约211.9亿美元约56%
网络设备约49.3亿美元约13%
数据中心设施约114.3亿美元约30%
土地与公用事业工程约3.4亿美元不足1%

服务器和网络合计约占69%。如果换成年化总拥有成本,服务器约占60%。这个模型不是Stream项目预算,也不能用来反推Anthropic最终会买多少TPU或GPU。它只能说明在一个接近400亿美元的1GW模型中,最重的通常是服务器和网络,而不是楼体本身。

Anthropic相关的另一笔融资,进一步展示了芯片层可能怎样单独运作。博通在2026财年第三季度10-Q中披露了一个名为AI XPV的融资平台:计划到2028年支持超过20GW的部署,首期融资规模约350亿美元,用于支持一位客户部署超过1GW的AI机架;相关租约期限为5年。

博通没有在10-Q里写出客户名称,也没有写“Anthropic”或“谷歌TPU”。把这笔融资与Anthropic、谷歌TPU联系起来的是第三方媒体报道,二者必须分开标注。

10-Q还披露,博通在特定违约情景下承担租约兜底责任,最大潜在未折现责任约290亿美元。具体而言,如果客户违约,博通的责任与“未偿租约兜底金额的85%”和机架出售价值之间的差额有关;博通可以接手租赁、重新出租,或安排出售机架以降低损失。

因此,290亿美元不能写成“博通无条件保证芯片五年后的残值”。它是特定违约条件下的最大潜在责任,而且会随着部署、还款与设备处置价值变化。

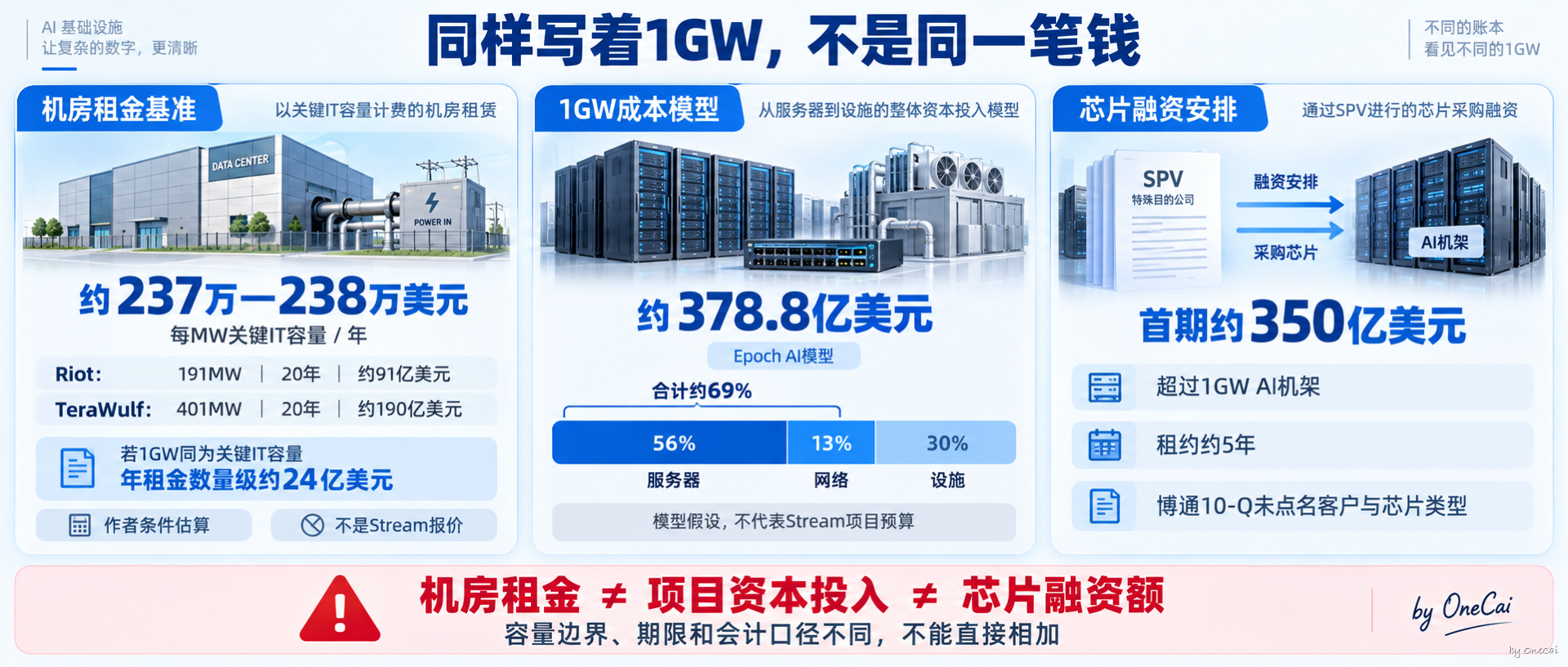

同样写1GW,不是同一笔钱
同样写1GW,不是同一笔钱

这两组数据也不能简单相加。24亿美元是按其他项目估出的年度机房租金,350亿美元是超过1GW机架的融资规模,容量、时间和会计口径都不同。它们能说明的是,Anthropic不必一次性买下全部资产,而是把前期资本开支转换成多组长期付款义务。

五、为什么芯片租5年,机房租20年

同一套算力,芯片相关租约约5年,机房合同却常见20年。期限差异对应的是两类资产完全不同的寿命。

对象变化速度合同逻辑
模型按月迭代不形成固定资产租期
芯片与机架数年一代用较短租期控制技术迭代与残值风险
机房与电网接入十几年至几十年用长期合同支撑建设融资并锁定稀缺电力

我在《一张显卡的寿命只有三年?》里讨论过,GPU的技术寿命、经济寿命和物理寿命不是一回事。新一代芯片出现后,旧设备能否继续赚钱,取决于性能、能耗、租金和供需。

5年租约的意义,不是保证设备五年后仍值多少钱,而是把残值和违约处置问题分配给SPV出资方、设备供应商与承租方。Anthropic获得了到期换代的空间,却仍要承担合同期内的租金和使用效率风险。

机房则相反。某一代TPU或GPU会过时,但电网接入、变电设施、冷却系统和高功率密度空间可以服务多代设备。开发商也只有拿到足够长、信用足够好的租约,才可能为园区融资。

长期机房合同同样会过时,只是方式不同。Hut 8在Beacon Point项目公告中披露,为适配新的英伟达架构,它重新设计数据厅,使第一阶段可商业化的关键IT负载比此前规划提高57%。锁定带电土地,并不意味着未来不用为供电和冷却改造付钱。

所以Anthropic面对的是两种不同的赌注:

  • 芯片几年后还有多少经济价值;
  • 二十年里是否一直需要如此庞大的电力和机房容量。

前一种风险可以借助短租、SPV和设备处置机制分散;后一种风险一旦写进长期租约,就更难转手。

六、拆开采购,最终一定更便宜吗

公开数据算不出答案。

有报道说,Anthropic与专业云服务商Lambda签署了约350亿美元的算力协议,对应Hut 8位于德州的Beacon Point园区约350MW容量。这个案例里,底层机房、GPU设备和最终算力服务由不同公司连接起来,很像一份完整云服务合同的剖面图。

但合同期限、GPU数量、付款节奏和服务边界没有完整公开。缺少这些数据,就不能把350亿美元折算成可靠的“每兆瓦每年价格”,更不能据此宣称云服务是机房租金的几倍。

云服务费也不只是房租加利润。它还包括服务器与网络折旧、备用容量、故障替换、调度软件、运维、安全合规、跨区域服务、SLA和空置风险。客户少用时,设备折旧和闲置容量由云厂商承担;客户自己锁定长期容量,这部分风险就回到客户和融资伙伴的账上。

因此,更稳妥的判断是——Anthropic试图减少一部分云服务层的利润与风险费用,同时接回空置、融资和运维风险。最终是否更便宜,要看利用率、融资成本、交付速度和运维效率,公开信息还无法计算。

它仍愿意这样做,至少有三点现实原因。

一是容量。Anthropic在4月公告中称,快速增长已经给基础设施带来压力,消费端用户在高峰时段也受到影响。多一条供应线,就多一条扩容路径。

二是硬件选择。Anthropic同时使用AWS Trainium、谷歌TPU和英伟达GPU,并已与AMD签署最高2GW部署协议。直接控制部分机房容量,可以为不同硬件保留空间。

三是议价能力。云厂商、专业云、定制园区、直接租赁和芯片融资并行,Anthropic在价格、交付时间和硬件路线之间会有更多选择。

这不是“抛弃AWS”。AWS仍是Anthropic关键任务的主要训练和云服务商,十年超1000亿美元、最高5GW的承诺也没有消失。Anthropic正在避免把所有扩张都押在同一条供应链上。

七、第四种算力资源,是信用

数百亿美元的园区不会只凭一份增长预测开工。开发商要融资,贷款方首先要问租客未来十几年能否持续付租金?芯片融资方也要问如果客户违约,这批设备能卖多少钱,谁补足差额?

于是,大型AI基础设施交易背后通常还站着信用更强的参与者。

这次Stream谈判中,媒体称双方讨论过由谷歌提供担保。公开信息尚未证明担保已经落实,也不能把谷歌写成项目房东。

在另一个已公开的River Bend项目中,Hut 8与Fluidstack签署了15年、245MW、合同总值约70亿美元的租约,谷歌为基础租期内的付款义务提供财务支持。公开公告中的承租方是Fluidstack,没有点名Anthropic,因此它只能作为“AI数据中心租约如何获得信用兜底”的参照案例,不能当作Anthropic直接租赁的证据。

Riot的191MW项目则在投资级信用支持落实前,先安排过渡融资推进建设。博通的AI XPV安排,又为机架租约设置了特定违约情景下的兜底机制。

谷歌在这些结构里可能同时是云和TPU供应方,也可能为第三方租约提供信用支持;它不是简单从交易中消失,而是换了位置。博通既参与设备供应,也承担部分违约风险。Apollo既控制Stream这样的开发平台,也能连接长期资本。

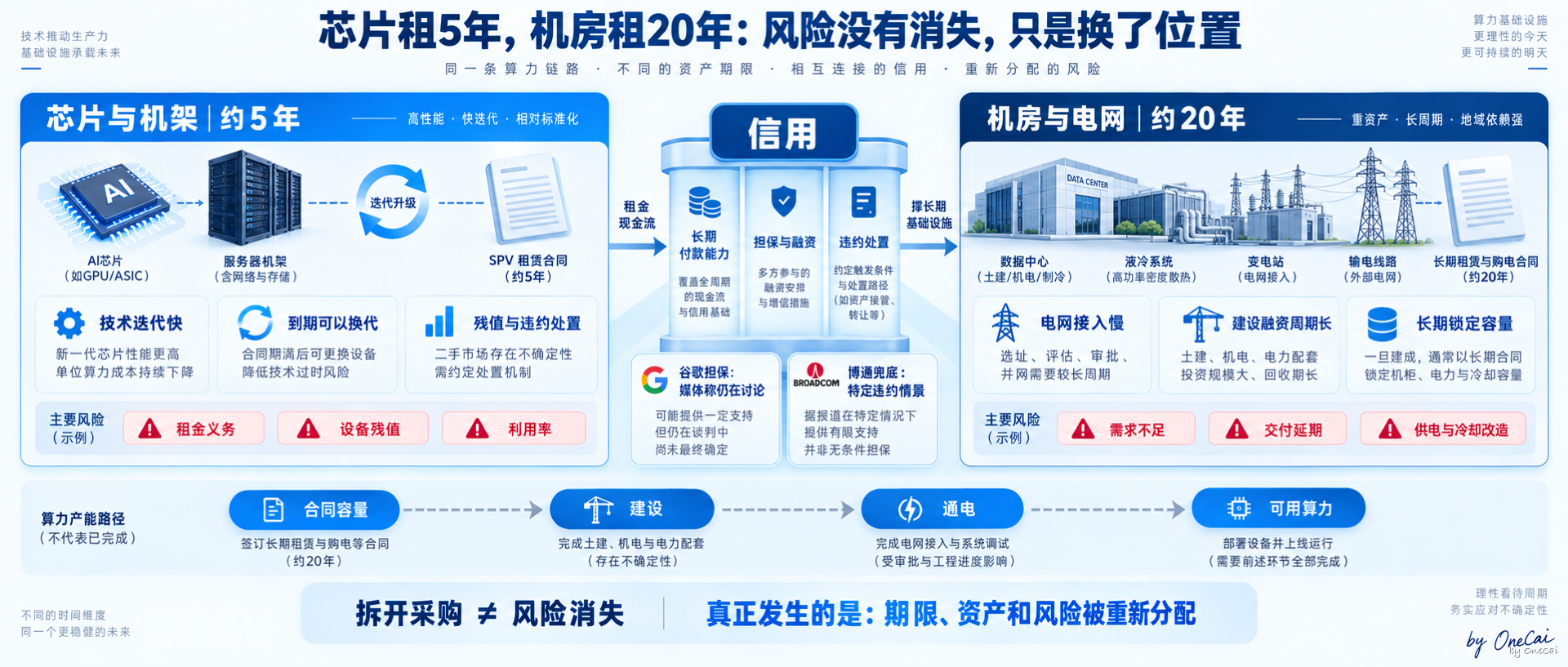

芯片租5年,机房租20年
芯片租5年,机房租20年

芯片、电力和土地之外,信用正在成为第四种算力资源。没有足够可靠的长期付款方或担保人,纸面上的1GW很难变成贷款、变电站和真正通电的机架。

写在最后

Anthropic已经向AWS承诺超1000亿美元,为什么还要自己租1GW机房?因为云合同和机房租约解决的是两道不同的问题。前者买的是可以直接使用、可以跨区域扩展的完整服务;后者锁定的是最慢、最稀缺的带电容量。

Anthropic并没有变成发电公司,也没有亲自去盖楼。它更像一个规模越来越大的长期承购方:用20年租约支撑机房建设,用5年左右的安排匹配芯片迭代,同时保留AWS等云平台作为主要供应渠道。

这种做法可能降低部分中间层成本,也会把长期利用率、融资、交付和技术改造风险写进新的合同义务。它买到的不只是算力,更是对供应节奏的控制权。

模型可以几个月更新一次,电网接入却要提前多年锁定。头部AI公司的竞争,已经不只发生在模型榜单上,也发生在租约期限、融资结构和信用担保里。

下一篇「算力账本」,我们继续拆:为什么信用正在成为芯片、电力和土地之外的第四种算力资源。


资料与口径说明

一手资料

研究与第三方报道

作者估算

  • Riot:91亿美元 ÷ 191MW ÷ 20年,约238万美元/MW/年。
  • TeraWulf:190亿美元 ÷ 401MW ÷ 20年,约237万美元/MW/年。
  • 若且仅若Stream的1GW同样指关键IT容量,且合同范围大致可比,按上述区间估算,年租金数量级约24亿美元。该数字不是Stream报价或市场统一价格。
